В министерстве этот проект называют "проектом века". В настоящее время уже ведется прокладка линий электропередачи, возводятся временные жилые поселки, мосты и дороги.
Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.

Фото пресс-службы Минэнерго КР.
Достигнутые результаты:

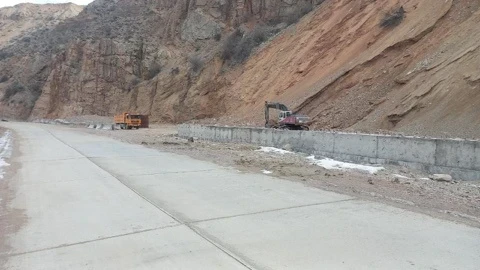

- завершено строительство бетонной автодороги от 318 км трассы Бишкек - Ош до прорези №2 (длина 8,6 км), сейчас объект проходит приемку;
- проложено около 4 км бетонной дороги от прорези №2 до створа Камбар-Атинской ГЭС-1 (95% выполнения);

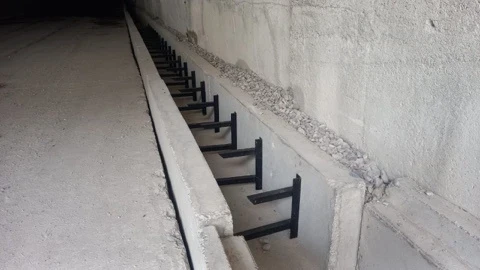

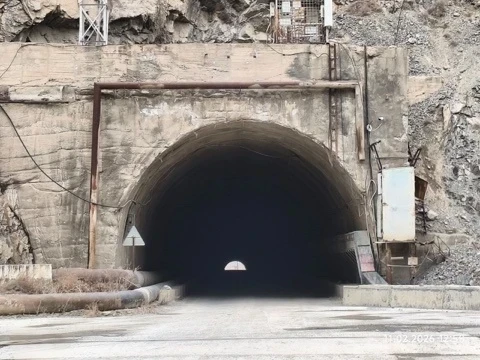

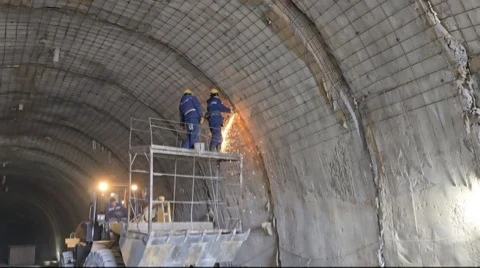

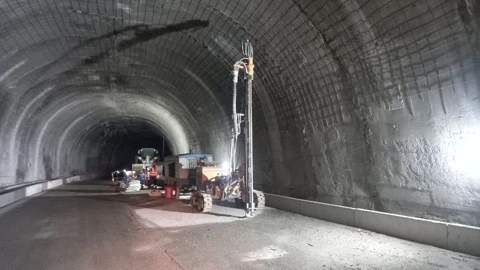

- буровые и бетонные работы в тоннеле ТТ-2 (126 м) завершены, объект готов к приемке;

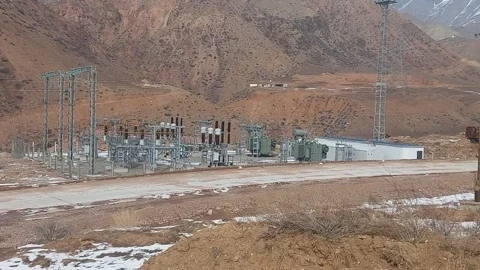

- выполнено 11,5 км воздушной линии электропередачи 110 кВ, установлено 25 опор, 90% работ на подстанции завершены;

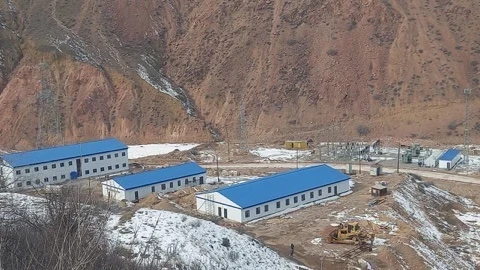

- строительство вахтового поселка на 100 человек (с административным корпусом, общежитием и столовой) выполнено на 60-70%;

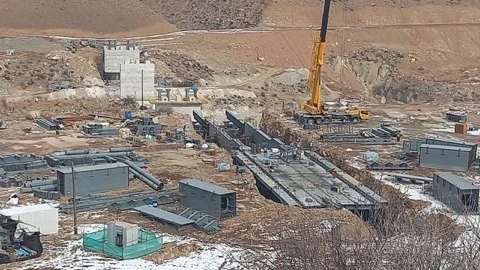

- мост через реку Нарын, соединяющий правый берег с створом ГЭС-1, на стадии завершения бетонирования четырех опор, идет монтаж металлических конструкций (общая длина моста более 180 м, готовность 50-60%);
- бетонная дорога в транспортном тоннеле ТТ-2 (длина 1 387 м) полностью построена, продолжаются внутренние конструктивные работы (готовность 55-60%).
